2018年中國水泥行業新增熟料產能及錯峰生產規劃分析
水泥熟料 2017 年仍有一定新增產能。根據卓創資訊數據,2017 年 1-9 月全國新增熟料產能約 1900 萬噸(14 條),熟料產能幾乎沒有淘汰,全國熟料產能凈增加約 1%。

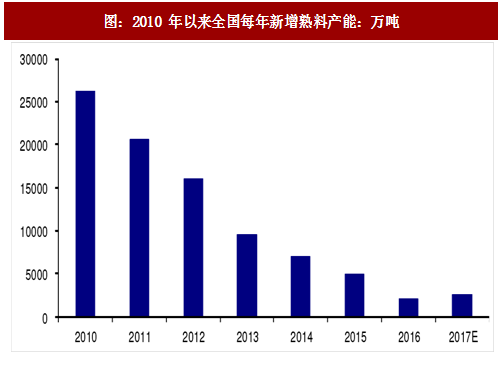

圖:2010 年以來全國每年新增熟料產能:萬噸

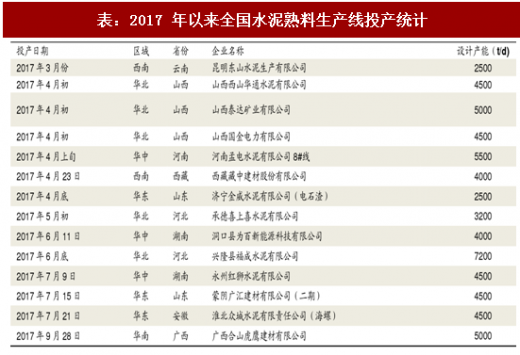

表:2017 年以來全國水泥熟料生產線投產統計
環保、供給側改革大背景下水泥協同限產的執行時間、執行范圍、執行力度超預期,行業通過有效的協同限產實現實際產能利用率的抬升。
參考觀研天下發布《2018-2023年中國水泥產業市場競爭現狀調查及未來發展方向研究報告》
執行時間:2014-2017 年多數省份在錯峰時間上有所拉長。比如京津冀從 2014 年停產 2 個月拉長至 2015 年的 4 個月;山東省 2014-2017 年的停產時間分別為 1.5、 2、3、4 個月;東三省、新疆從 2014 年的 4 個月增加至 2016 年的 5 個月。此外,北方十五省中個別省份已首次出現夏季錯峰規劃,如河北、山西、內蒙、吉林、寧夏、新疆,時長主要為 20-30 天。
執行范圍:2014 年錯峰生產僅包括 6 個省市(京、津、冀、晉、魯、豫),而東三省、新疆、陜西主要是地方協會協調、企業配合自律停產;2015 年西北四省亦在工信部聯原函2015542 號文件中被納入在內,北方十五省錯峰生產正式成型延續至 2017 年;2016-2017 年多數南方省份亦被納入到錯峰生產政策中,其中部分省份(如湖北、重慶、四川)錯峰已規劃至 2020 年。
執行力度:2015 年及之前錯峰生產等協同限產方式主要是由當地水泥協會提倡、企業配合的方式實施,基本無正式的文件規范要求;2016 年開始在環保、供給側改革大背景下各種政府規范性文件出臺(如 2016 年國辦發 34 號文),協同限產執行力度較以往顯著提升。

表:2014-2017 年北方十五省錯峰生產的變遷

表:北方部分省份錯峰已延伸至夏季

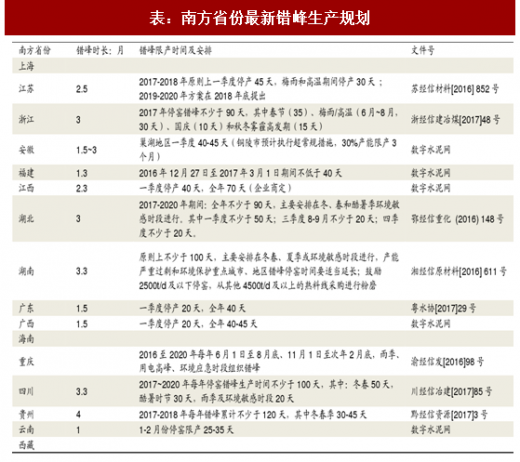

表:南方省份最新錯峰生產規劃
水泥地理版權與免責聲明
-
① 水泥地理gcement已申請注冊,凡本網注明"來源:水泥地理"的所有文字、圖片和音視頻稿件,版權均為"水泥地理"獨家所有,任何媒體、網站或個人在轉載使用時必須注明來源"水泥地理"。違反者本網將依法追究責任。
② 本網轉載并注明其他來源的稿件,是本著為讀者傳遞更多信息之目的,并不意味著贊同其觀點或證實其內容的真實性。 其他媒體、網站或個人從本網轉載使用時,必須保留本網注明的稿件來源,禁止擅自篡改稿件來源,并自負版權等法律責任。違反者本網也將依法追究責任。
③ 如本網轉載稿涉及版權等問題,請作者一周內來電或來函聯系。
